SANIERUNG UFERMAUER UND OBERFLÄCHENGESTALTUNG

Einleitung

Sanierung der Hafenmauer Halbinsel

Inhalt

Beginn der Bauarbeiten

Wir möchten Sie darüber informieren, dass das Projekt „Sanierung Hafenmauer“ am
30. November 2023 startet.
Die geplante reine Bauzeit wird voraussichtlich 8 Monate betragen.
Wir bitten zu beachten, dass es immer zu wetterbedingten oder unvorhersehbaren Verzögerungen kommen kann.

Inhalt

Einleitung

Spatenstich für die Hafenmauer

Inhalt

Die Sanierung der Hafenmauer hat begonnen und wird voraussichtlich bis Ende Juni andauern. Mit der gut
1,7 Millionen Euro kostenden Maßnahme ist die Firma Geiger beauftragt. Im Rahmen eines europaweiten
Bieterverfahrens hatte der Gemeinderat der Oberstdorfer Firma den Zuschlag gegeben. Als erstes wird die alte
Hafenmauer ungefähr bis auf Höhe des Erdbodens abgerissen. Um einen Arbeitsbereich zu schaffen, wird dann
vor die alte Mauer eine Spundwand in den See hineingesetzt. Die neue Hafenmauer selbst wird aus Natursteinen
aus Deutschland gemauert. (isa)

Foto (v.r.n.l.): Spatenstich für die Hafenmauer. Das es pünktlich klappt, darüber freuen sich Oliver Bloedorn,
Geschäftsführer der Firma Geiger, Bürgermeister Harald Voigt, dritte Bürgermeisterin Beate Meßmer, zweiter Bürgermeister Thomas Baumgartner, Wolfgang Miller und Markus Kieferle von der Firma Geiger sowie Bauamtsleiter Jens Müller.

Einleitung

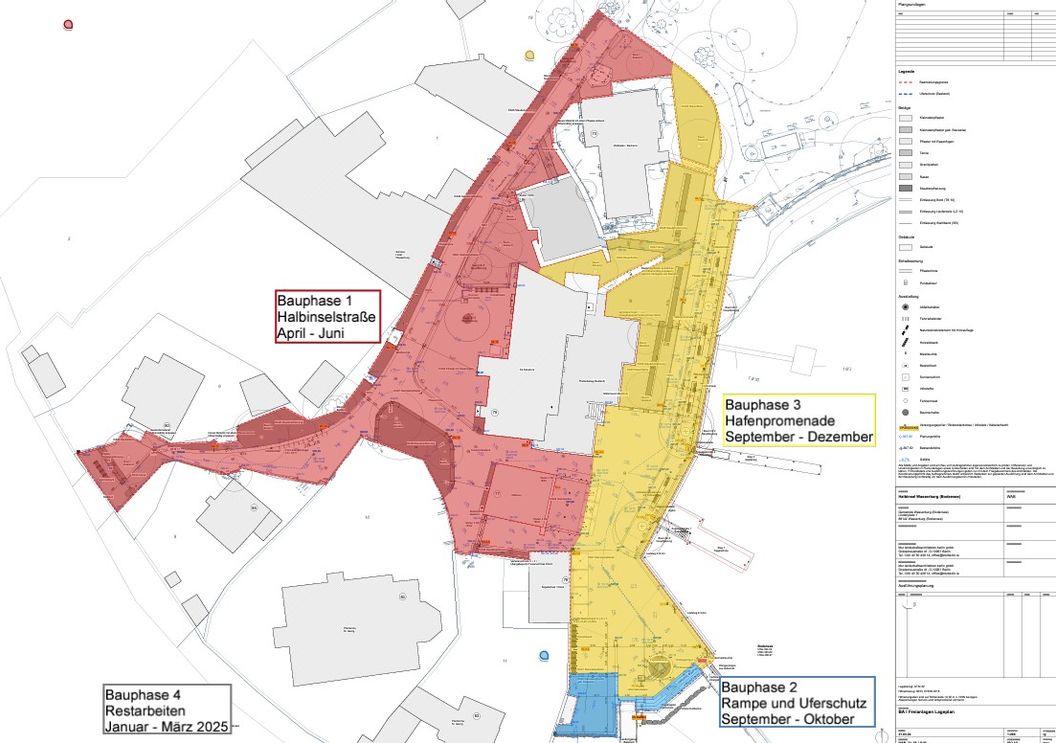

Bauphasen

Einleitung

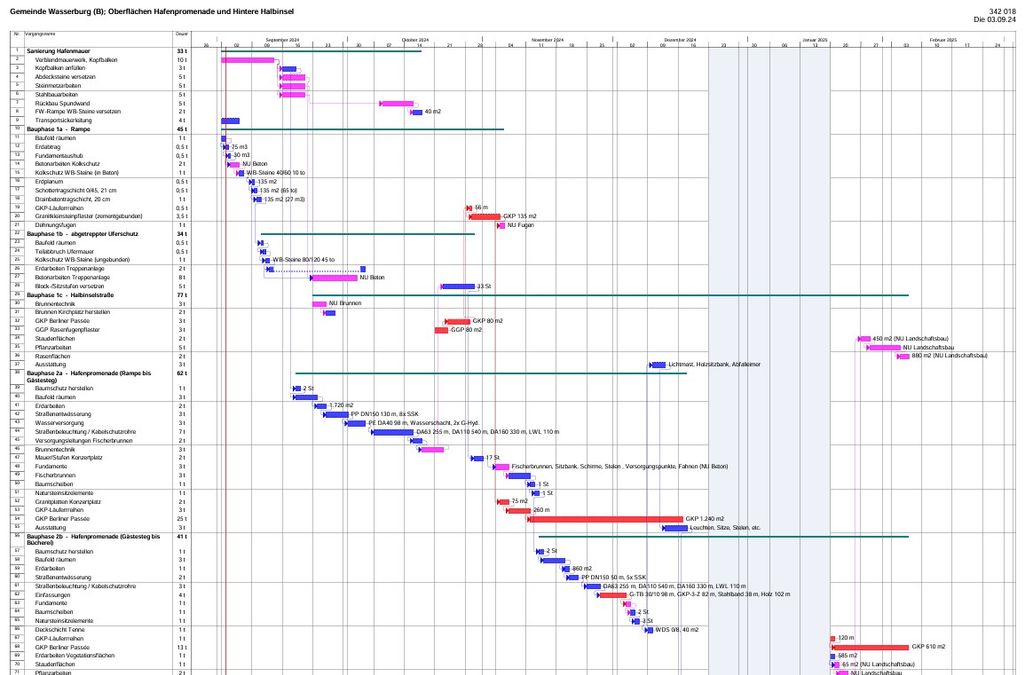

Bauzeitenplan

Einleitung

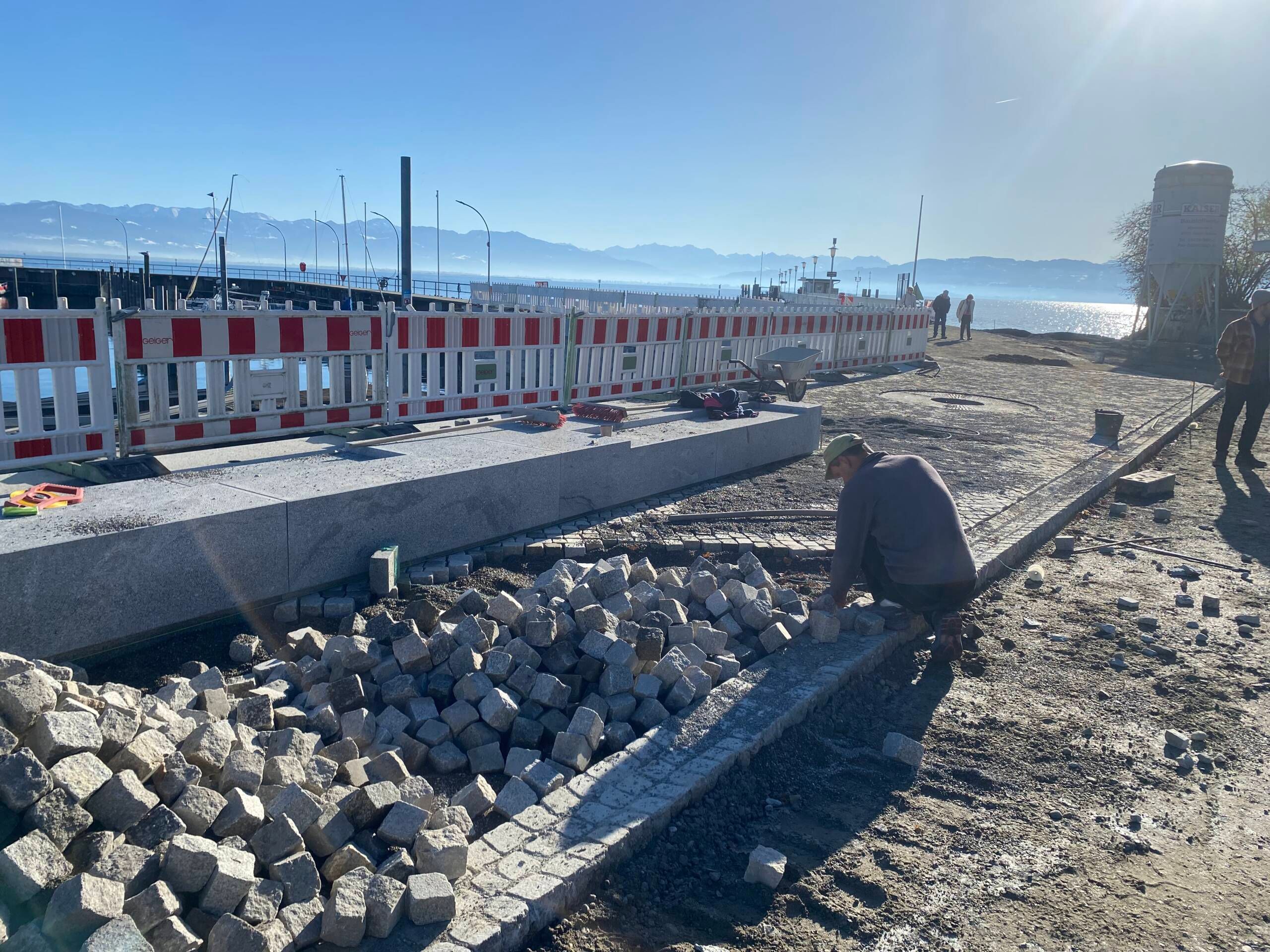

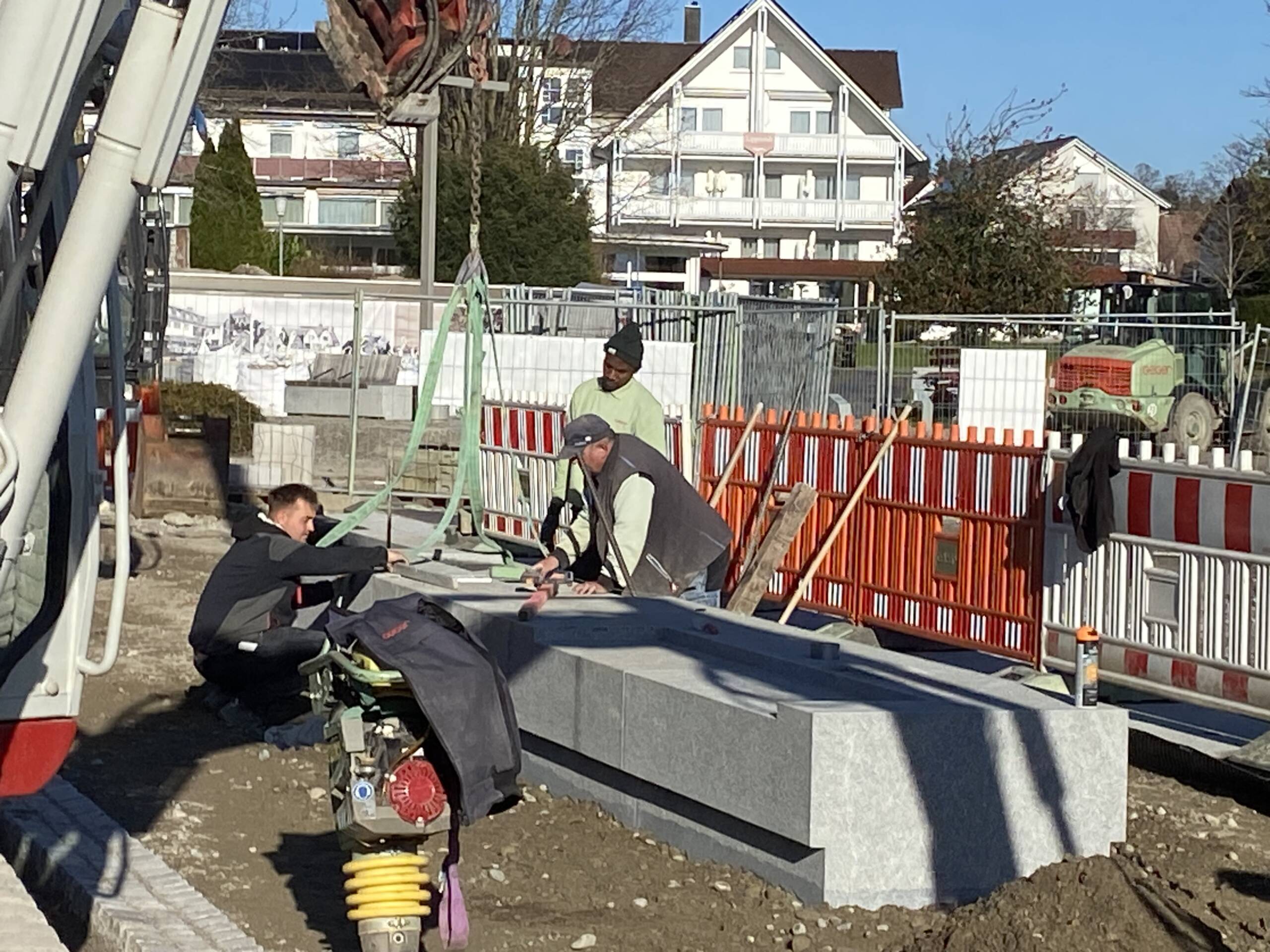

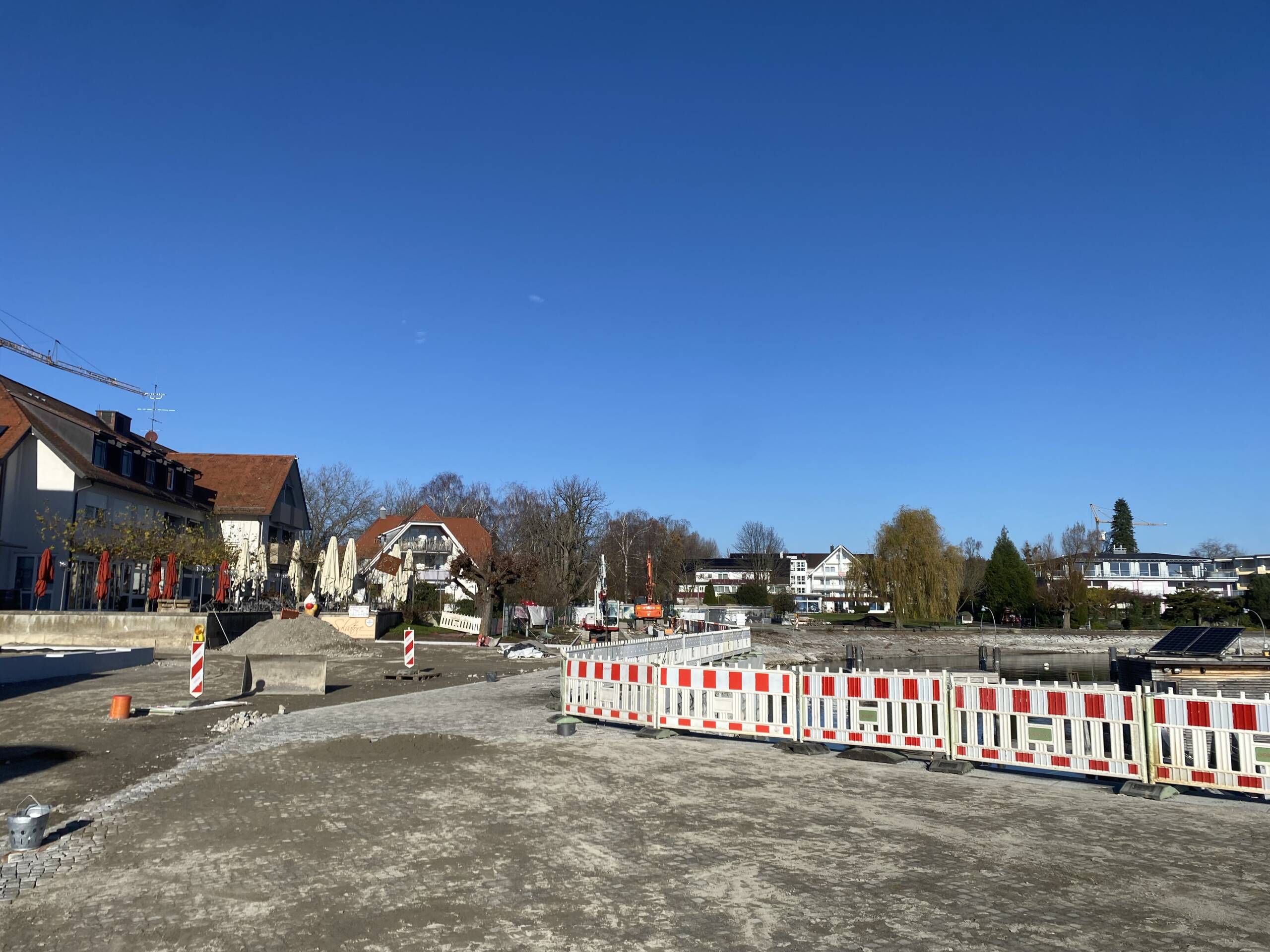

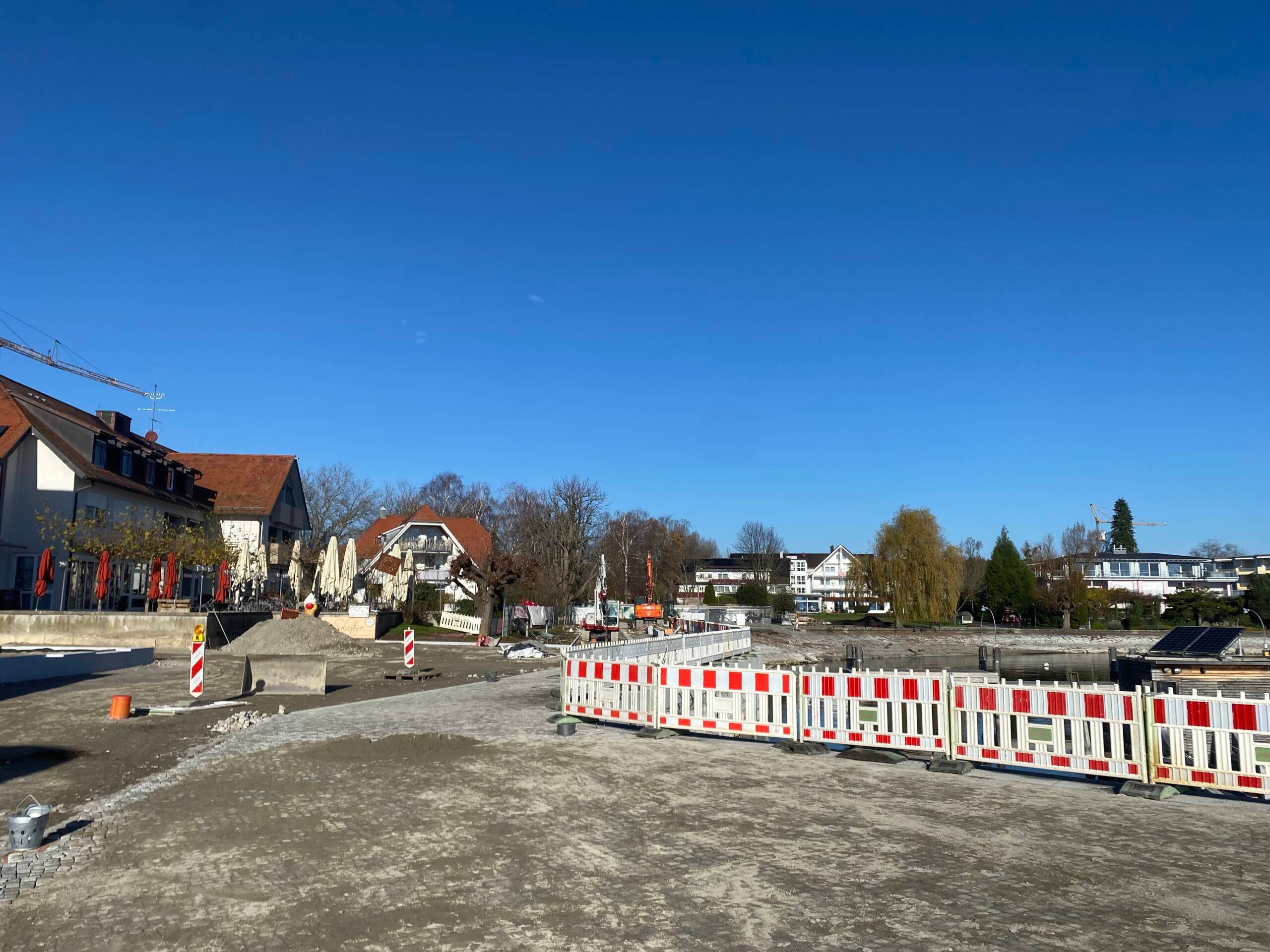

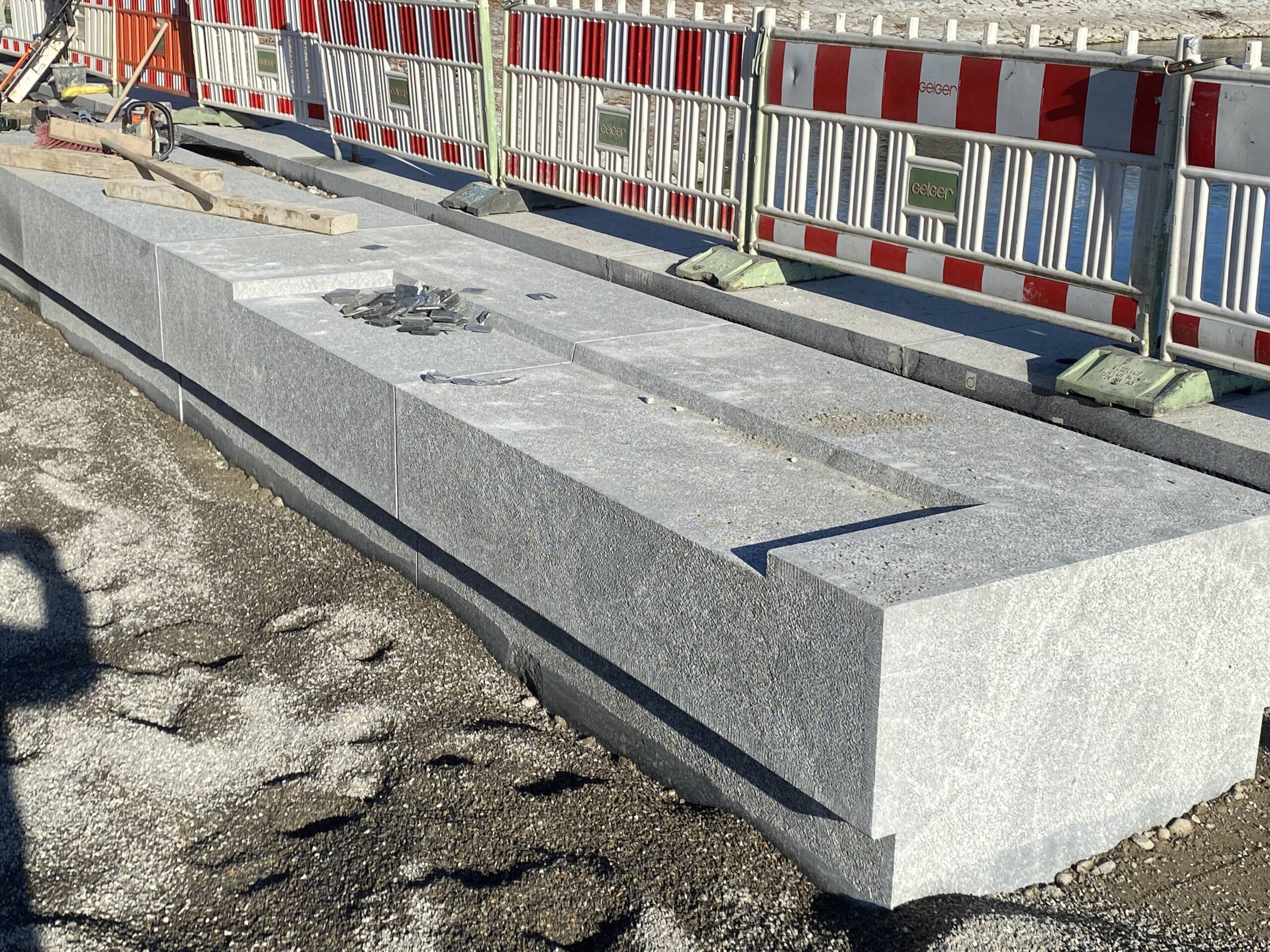

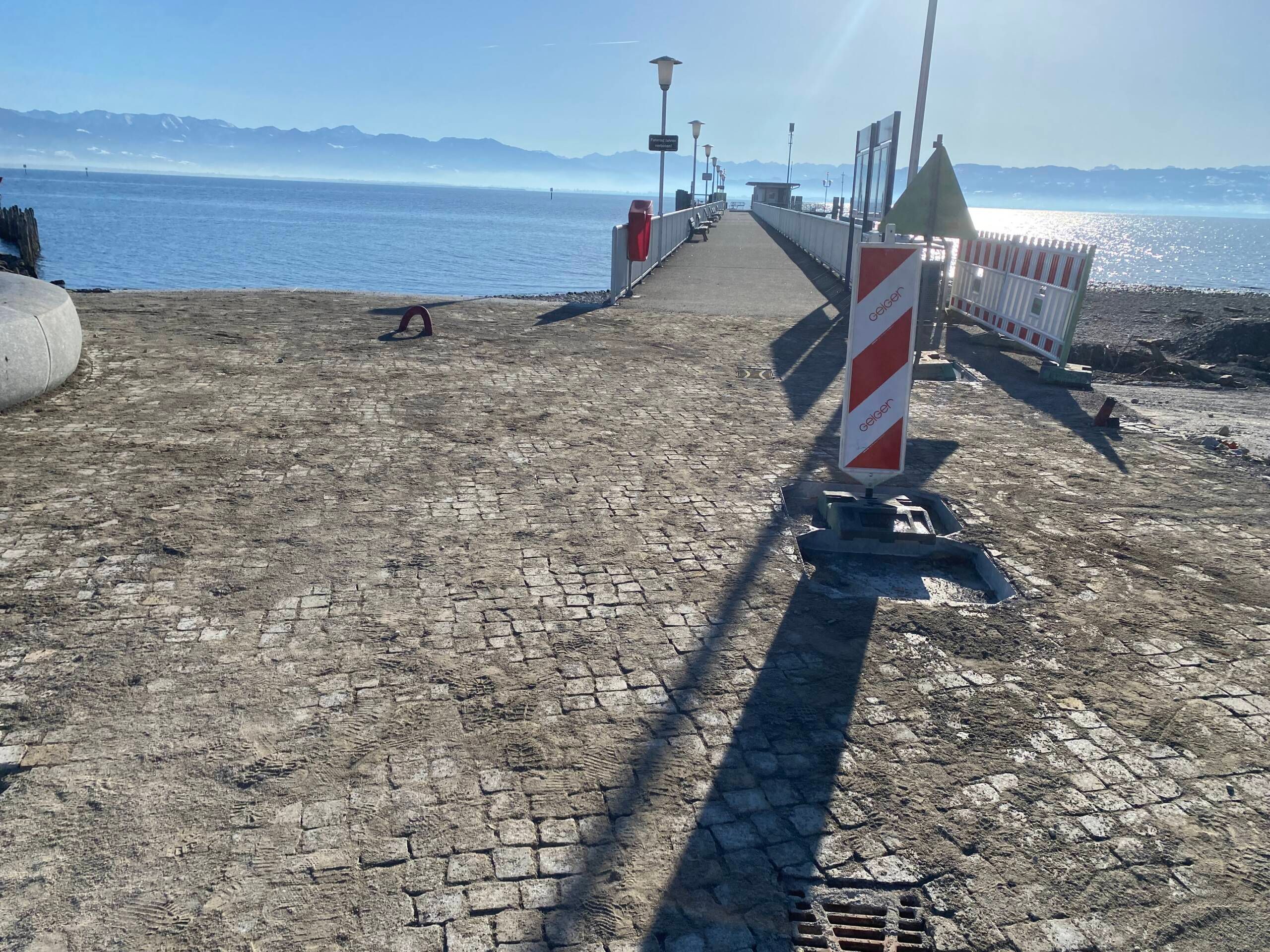

Live Zuschauen bei der Halbinselsanierung

Inhalt
Einleitung

Haben Sie hierzu Fragen?

Inhalt
  • Technische Fragen
    Zimmermann Ingenieurgesellschaft mbH
    Herr Brugger, E-Mail: Dominik.Brugger@zi-ing.de
  • Sonstige Fragen
    Bauamt der Gemeinde Wasserburg (Bodensee):
    E-Mail: bauamt@wasserburg-bodensee.de
